Wasserprojekt in Tongolo, Uganda

Weltweit haben über zwei Milliarden Menschen keinen nachhaltigen Zugang zu sauberem Trinkwasser. Globale Krisen wie der Klimawandel sowie regionale Konflikte verschärfen das Problem zusätzlich und machen es damit für viele Menschen zu einer der tödlichsten Gefahren unserer Zeit. Wir von Hopeland wollen zur Lösung dieses Problems beitragen. Wir setzen Projekte um, welche Menschen in Uganda den sicheren Zugang zu sauberem Trinkwasser gewährleisten sollen. Ausserdem unterstützen wir Schulbildung indem wir Infrastrukturprojekte wie Schulhausneubauten realisieren und Ausbildung von Lehrkräften fördern.
WIE KANN ICH HELFEN?
Spenden
Mitarbeiten
Weitersagen
Ihre Spende oder Mitarbeit ermöglicht es vielen Menschen den Zugang zu sauberem Trinkwasser und zu Schulbildung.
PROJEKTBESCHRIEB für Projekt-Nr. 1
Geplant ist der Bau eines neuen Schulhauses, welches Platz bietet für ca. 170 Schülerinnen und Schüler in Tongolo Uganda. Ein eingeschossiger Baukörper mit einem langgezogenen Rechteckquerschnitt soll eine baufällige Blechbaracke ersetzen. Diese Blechbaracke war ursprünglich als Provisorium angedacht und wies wegen Geldmangel von Anfang an eine schlechte Bausubstanz auf.
Grundriss: ca. 45m x 15m
Satteldach Firsthöhe ca. 7m
Neben der neu gebauten Trinkwasserversorgung (Bau vom 1. November 2025 bis 31.Januar 2026) besuchen ca. 340 Kinder die Grundschule.

PROJEKTBESCHRIEB für Projekt-Nr. 2
Erweiterung des Trinkwasser-Leitungsnetzes.
Grabentiefe 70cm bis 100cm; Grabenbreite ca. 35cm
Der Abstand der Wasserentnahmeventile ist variabel und beträgt im Durschnitt ca. 50m.
-
Länge der grünen Route: ca. 420m
-
Länge der roten Route: ca. 900m
-
Länge der blauen Route: ca. 720m
-
Gelbe, gestrichelte Route: steinig, felsig schlecht geeignet
-
Nach der Evaluation: Ausführung der grünen und der blauen Route

MITTELEINSATZ

Wie werden die Spendengelder eingesetzt
-
Material, Handmaschinen und Werkzeuge einkaufen in der Schweiz und Uganda
-
Transportkosten, Container etc.
-
Baumaschinen mieten in Uganda
-
Wandtafeln
-
Schulpulte und Bänke
-
Lap-Top und Drucker für die Lehrkräfte
-
Löhne für einheimische Arbeiter
(ca. 8.- Fr./Tag pro Arbeiter)
-
Einfaches Essen und einfache Unterkunft für die freiwilligen Helfer während dem Einsatz

Was steuert jeder freiwillige Helfer selbst bei
-
Ferien / Freizeit
-
Internationale Reise, Flugticket, Inlandreise
-
Impfungen, Reisedokumente aktualisieren lassen
-
Einsatz dokumentieren / eventuell Vorträge halten / Mithilfe bei Personalsuche (Fachkräfte / Hilfspersonal aus Europa)
-
Alle helfen mit Spender zu suchen (Firmen und Privatpersonen)
FREIWILLIGE HANDWERKER
Für das Projekt suchen wir engagierte, zuverlässige und gut ausgebildete MitarbeiterInnen, die lösungsorientiert denken und mit ihrem Einsatz etwas bewegen möchten. Der Arbeitseinsatz findet voraussichtlich im Jahr 2027 statt und dauert drei bis vier Wochen. Es ist möglich eine kürzere Zeit vor Ort mitzuarbeiten.
Auf folgende ehrenamtliche MitarbeiterInnen sind wir angewiesen:

Sanitärinstallateur/in EFZ
1 Person
Stelle vakant

Koch/Köchin
1 Person
Stelle vakant

Hilfsarbeiter/innen
1 Person
Stelle vakant

Teamleiter
1 Person
Stelle bereits besetzt

Medizinische Betreuung
1 Person
Stelle vakant

Lokale Mitarbeiter/innen
15 Personen
Stellen vakant
Sponsoren vom Wasserprojekt 2025
-
Beosolar GmbH, Spiez
-
Baumat AG, Wichtrach
-
Christian Nussbaum AG, Spiez
-
Contec AG, Uetendorf
-
Elektro Gyger AG, Adelboden
-
Elektro Hunziker AG, Thun
-
Frutiger AG, Thun
-
Holzim Schweiz AG, Holderbank
-
Kissling + Zbinden AG, Allmendigen
-
Kirchgemeinden
-
Kreis + Partner AG, Aarau
-
Privatpersonen
-
Raiffeisenbank Gürbe, Belp
-
Revotool AG, Uetendorf
-
Ribuna AG, Interlaken
-
Schmid Hütten GmbH, Schlattingen
-
Schneider Holzbau Heimberg AG, Heimberg
-
Senn AG, Oftringen
-
St. Galler Stadtwerke, St. Gallen
-
Swiss Pump Company AG, Thun
-
Tools for Life Foundation, Frankfurt
-
Tschopp Holzindustrie AG, Buttisholz
-
Wenger Fenster AG, Wimmis
-
Zaugg Bau AG, Allmendingen
-
Zaunteam Spahni AG, Laupen


PROJEKT- UND TEAMLEITER für Projekt-Nr.1
Das Projekt wurde von Muwanguzi Umaru entworfen. Als erfahrener Schulleiter wird er voraussichtlich eine örtliche Bauunternehmung mit dem Bau des Schulhauses beauftragen. Die Bauunternehmung wird die Bauplanung vornehmen und das Material inklusive dem Transport organisieren. Markus Wüthrich wird Muwanguzi in seinem Vorhaben unterstützen.

PROJEKT- UND TEAMLEITER für Projekt-Nr.2
Das Projekt wurde von Markus Wüthrich entworfen. Als erfahrener Bauingenieur mit handwerklichen Grundausbildungen (Maurer und Zimmermann) wird er die Bauplanung vornehmen, die Mitarbeiter rekrutieren, das Material inklusive dem Transport organisieren und das Team vor Ort leiten. Somit wird sichergestellt, dass die Entscheidungswege kurz sind und die eingesetzten Spenden zielgerichtet und effizient eingesetzt werden.

Aktueller Stand deS Wasserprojekts in Tongolo – 3. Dezember 2025

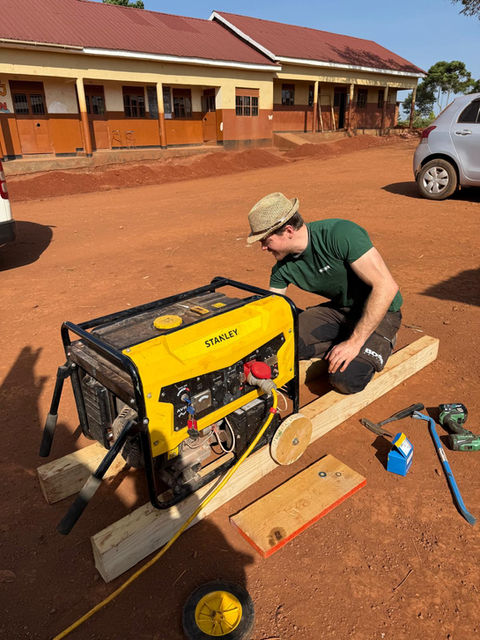

Das Wasserprojekt in Tongolo macht grosse Fortschritte. Anfang November reiste die erste Gruppe von sieben freiwilligen Helferinnen und Helfern aus der Schweiz nach Uganda, um gemeinsam mit sieben lokalen Arbeitern mit dem Bau zu beginnen. Zu diesem Zeitpunkt gab es noch keinerlei Infrastruktur, weshalb das Schlafen unbequem und die Körperhygiene schwierig waren. Von Anfang an war das Projekt von intensiver körperlicher Arbeit geprägt: Lange, schmale Gräben, in denen später Wasser- und Stromleitungen verlegt werden, wurden von Hand mit Schaufel und Pickel ausgehoben. Der Beton für die Fundamente wurde mit zwei Handmischern gemischt. Gearbeitet wird sechs Tage pro Woche, Arbeitsbeginn ist um 7 Uhr.
Inzwischen sind weitere freiwillige Helferinnen und Helfer aus der Schweiz eingetroffen, während einige bereits wieder abreisen mussten. Unser Freiwilligen-Team besteht nun aus elf Personen. Die Unterkunft ist zwar einfach, aber gut organisiert – mit einem Massenlager, einer Campingdusche und einer improvisierten Küche.
Auf der Baustelle hat sich in kurzer Zeit enorm viel bewegt:
-
Der Wasserturm ist vollständig fertiggestellt.
-
Fast alle Gräben – insgesamt knapp 1 km - sind ausgehoben. Daran arbeiteten durchschnittlich vier bis fünf Personen zwölf Tage lang.
-
Die Solaranlage ist im Bau.
-
Die Verlegung der Wasserleitungen und das Einrichten der elektrischen Steuerung beginnen jetzt.
Wir freuen uns sehr über den grossen und schnellen Fortschritt sowie die hervorragende Zusammenarbeit im gesamten Team. Besonders motivierend sind die vielen herzlichen Rückmeldungen der Bewohner von Tongolo. Vor einigen Tagen kam beispielsweise eine Frau aus dem Dorf auf die Baustelle, unterbrach unseren Teamleiter bei seiner Arbeit und bedankte sich mehrfach für dieses wertvolle Projekt, das die Lebensqualität aller Einwohner von Tongolo nachhaltig verbessern wird. All dies ist nur dank Ihrer Spenden möglich. Ohne diese könnten wir das Leben der Menschen im Dorf nicht verbessern.
Aktueller Stand deS Wasserprojekts in Tongolo – 31. Dezember 2025
Das Wasserprojekt in Tongolo schreitet weiterhin sehr gut voran. Unser Projektleiter sowie zwei weitere freiwillige Helfer aus der Schweiz sind inzwischen seit zwei Monaten vor Ort im Einsatz. Einige Freiwillige sind wieder in ihre Heimat zurückgekehrt während neue dazugekommen sind. Aktuell besteht unser Team aus sechs freiwilligen Helfern und fünf einheimischen Arbeitern.
In den letzten Wochen konnten auf der Baustelle weitere wichtige Meilensteine erreicht werden:
-
Die Solaranlage ist vollständig fertiggestellt.
-
Die Betonarbeiten sind fast abgeschlossen. Seit Beginn des Projekts wurden insgesamt über 48 Kubikmeter Beton verwendet, der allesamt von Hand verarbeitet wurde.
-
Mit der Umzäunung wird jetzt begonnen.
Pünktlich zu Weihnachten kam ein ganz besonderer Erfolg: Zum ersten Mal floss Wasser aus den Wasserhähnen. Es gibt wohl kein schöneres Weihnachtsgeschenk, als das Strahlen der Menschen zu sehen, wenn sie Wasser holen. Seitdem werden täglich rund 12'000 Liter Wasser genutzt und derzeit profitieren ungefähr 500 Leute von der neuen Wasserversorgung. Die Anzahl der Begünstigten - und damit auch der Wasserverbrauch - steigt von Tag zu Tag.
Auch die Unterkunft der Freiwilligen profitierte vom Projektfortschritt. Eine Gartendusche mit angenehmem Wasserdruck sorgt nun für mehr Komfort und dank der Solaranlage steht in der Küche jederzeit Strom zur Verfügung.
Trotz der grossen Fortschritte stehen noch einige Arbeiten an. Die beiden wichtigsten nächsten Schritte sind der Bau der Holzdächer für die zwei Pumpenhäuschen sowie die Fertigstellung der Umzäunung. Wir blicken motiviert und zuversichtlich auf die kommenden Wochen.




für ca. 150 Personen
Patienten und Personal eines Spitals
60 m³
Inhalt des Trinkwasserreservoirs
2 Monate
Bauzeit
2017 realisiertes Projekt in Mandritsara Madagaskar
für ca. 150 Personen
Patienten und Personal eines Spitals
60 m³
Trinkwasserreservoir
Inhalt
2 Monate
Bauzeit
für ca. 150 Personen
Patienten und Personal eines Spitals
2 Monate
Bauzeit
60 m³
Trinkwasserreservoir
Inhalt
für ca. 150 Personen
Patienten und Personal eines Spitals
60 m³
Trinkwasserreservoir
Inhalt
2 Monate
Bauzeit
für ca. 150 Personen
Patienten und Personal eines Spitals
2 Monate
Bauzeit
2025 realisiertes Projekt in Tongolo Uganda
60 m³
Trinkwasserreservoir
Inhalt
Gebaut wurde eine Wasserversorgung für 2'000 Personen im Dorf Tongolo in Uganda.
Mit zwei neuen Grundwasserpumpen wird das Trinkwasser aus circa 100 m Tiefe an die Oberfläche und weiter auf einen Wasserturm gepumpt werden. Eine freistehende Solaranlage mit circa 12 kWp Leistung liefert die nötige elektrische Energie, um die Pumpen zu betreiben.
Die Kapazität dieser Anlage beträgt 48‘000 Liter pro Tag, was bei einem durchschnittlichen Wasserverbrauch von 5-10 Litern pro Tag pro Person mehr als ausreichend für die Menschen in Tongolo ist. Beim Projekt wurde grossen Wert gelegt auf die Verwendung von guten und langlebigen Materialien.
Die Bevölkerung bezahlt einen symbolischen Preis für den Wasserkonsum. Mit diesen Einnahmen können kleinere Reparaturen mitfinanziert werden.





KONTAKTFORMULAR & ANSPRECHPARTNER
Christine und Markus Wüthrich
Krankenschwester, STS AG, Thun
Bauingenieur, Kissling + Zbinden AG, Thun
Auweg 50
3627 Heimberg
079 913 85 00
Susanne und Martin Frey
Mitglied grosser Gemeinderat Spiez, Familienfrau
Leiter Projektleitung, Wenger Fenster AG, Wimmis
Breitenweg 70
3700 Spiez
079 279 46 64
BANKDATEN
Spar- und Leihkasse Frutigen AG
Dorfstrasse 15
3714 Frutigen
IBAN-Nr. CH89 0878 4045 5168 6717 3
Hopeland Ministry, 3700 Spiez
